橋梁d80型伸縮縫更換安裝施工
橋梁d80型伸縮縫更換安裝施工
1)標識、劃線
選定需要修補的區域,擺好交通隔離設施,將修補區域包括破損延展區域(破損部位向外延伸2-3左右)劃成規則的長方形或正方形圖形。
2)切割
用切割機按線切割,切割深度在3cm左右,不能切到伸縮縫處裝置的鋼筋。
3)鑿除
用風鎬將切割區域內的水泥砼鑿除,鑿至破損松動部位底,深度不小于10cm,嚴禁鑿橋梁板。周邊和坑底松散的混凝土必須徹底鑿除,并且盡量做到深度均勻一致。鑿除時應由內向外鑿除,做到切縫處不出現啃邊現象。
4)清理、濕潤
用鐵鍬將坑槽內大塊混凝土清除,再用高壓風槍徹底吹干凈里面的粉塵,接著使用高壓水槍清洗,將坑槽四周及底部泥漿沖刷干凈。徹底清洗干凈后放水濕潤修補區域。注意:切縫邊緣必須沖刷干凈。

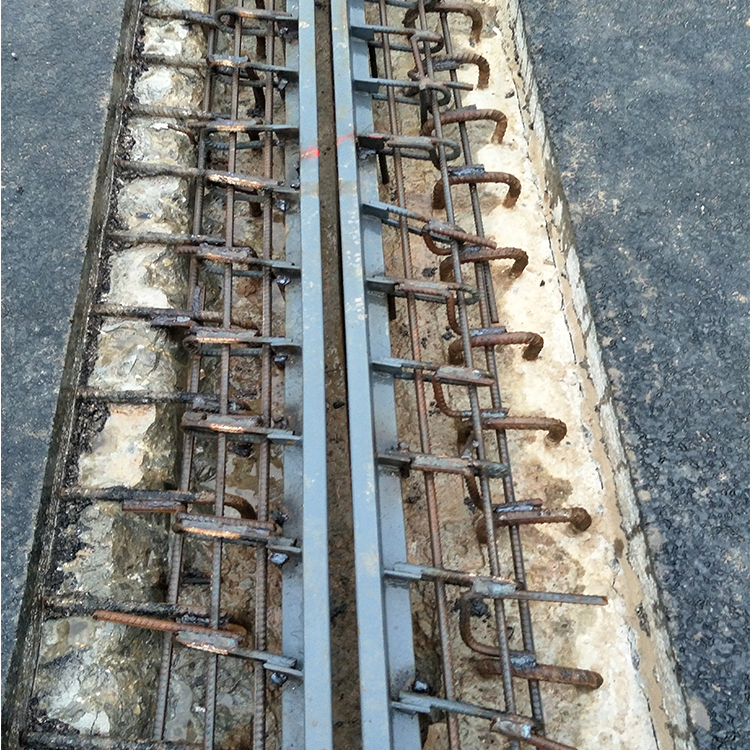

5)焊接、除銹
搭接坑槽內的鋼筋,對彎曲、截斷的鋼筋要重新進行調直、焊接,再捆扎牢固,對已有銹蝕的鋼筋進行人工除銹。
06快速修補料的攪拌
計算修補區域面積計算所需修補材料用量(以單塊橋面板為單位計算),盡量做到一次性鋪裝。鋪裝工序及坑槽充分吸水飽和且無明水時進行材料攪拌。用攪拌機先加入RT-2快速修補料和干凈碎石,修補料與碎石質量比為1 : 0.8(碎石是直徑在10-30mm連續級配石子,還要經水清洗過),攪拌均勻后,再加干凈的水攪拌,加水量參照材料說明,直至攪拌均勻。觀察無干粉球和氣泡,如果仍有干粉球和氣泡,可靜止一分鐘后再攪拌,攪拌時間在3-5分鐘左右為宜,不宜時間過長,防止材料在攪拌機內凝固。注意控制好水灰比,攪拌好的修補料不得泌水。
07
鋪裝前,將彩條布鋪設在坑槽邊,防止材料污染路面。然后將攪拌均勻的修補料倒入槽內,立即用振搗器振搗,保證邊緣和角隅部位也都振搗,材料填充密實。同一位置振搗時間不宜過長,直至混凝土不下沉、不冒氣泡、并泛漿為準,并用刮尺趕平,控制標高。再用抹子收光做到一次成形,抹面時應沿縱向進行收光,嚴禁在修補材料表面灑水或用鐵抹沾水抹面收光。操作時間控制在20分鐘以內,初凝時不得二次抹面壓光。施工完成后應及時清理施工現場,及時清除攪拌材料的攪拌器械、施工工具及地面。
8)養護
修補完成終凝后30分鐘后進行灑水或覆蓋塑料薄膜養護。
